実績詳細

製品冷凍庫天井改修工事

アイスクリーム設備新設工事

担当者
世古
期間 平成13年10月25日~平成13年12月29日
目的
  • 生産能力向上
  • 冷却能力向上
  • 省人化
  • 環境への対応
  • 品質向上
  • 衛生向上
  • 安全性能向上
  • 省エネルギー
  • 修理復旧
  • その他
工場面積

概要

  • 半復旧工事
    天井・・・復旧(架台設置)
    床・・・水、氷の撤去
  • 本工事
    天井・・・解体、張替え、LED照明に変更
    床・・・水、氷の撤去

工事のポイント

問題点
  • 生産がとめられないため緊急な対応が必要であった。
  • 仮復旧については、緊急対応であったため職人の手配が困難だった。
  • 仮復旧工事の際、崩落時に天井から落ちた水が、床で氷になってしまい作業の負担になった。
  • 本工事までの期間が短く、材料と職人の手配が困難だった。
  • 本工事の際、天井裏に残った氷や水が解体時に落下してしまい、それが床で氷になり作業車の往来や作業に支障が生じた。
改善策
  • 緊急工事を行い、トラブル発生日の翌々日の朝に半復旧工事を終え、生産への影響を最低限におさえた。
  • 半復旧工事については、昼間の作業を終えた職人に来て頂き、夜から朝にかけて工事を行った。
  • 本工事については、天井の仕様を詰めながら契約前に職人の手配をかけ対応した。
  • 床の氷は割りながら作業をすすめた。

効果

  • 断熱効果向上による、省エネ効果および光熱費の削減。
  • 天井裏の結露解消。

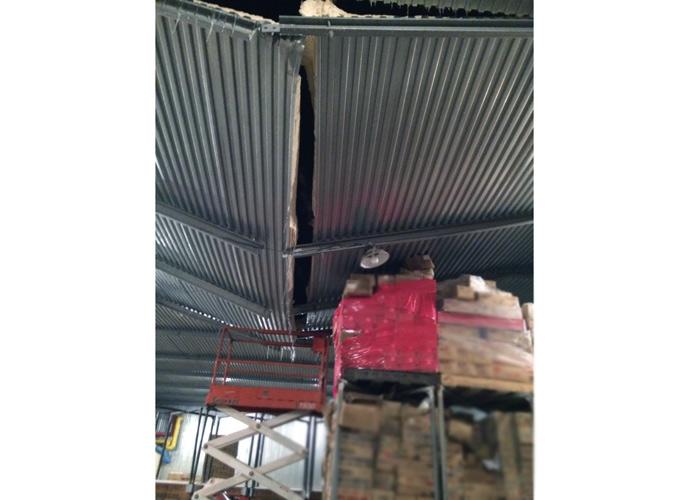

崩落直後
崩落直後

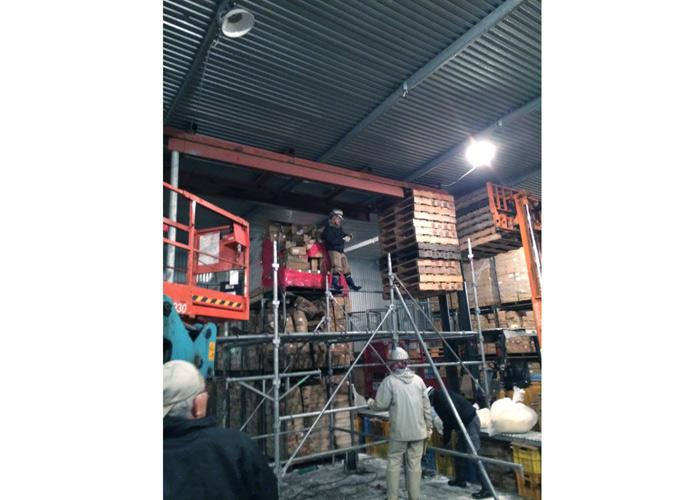

仮復旧作業
仮復旧作業

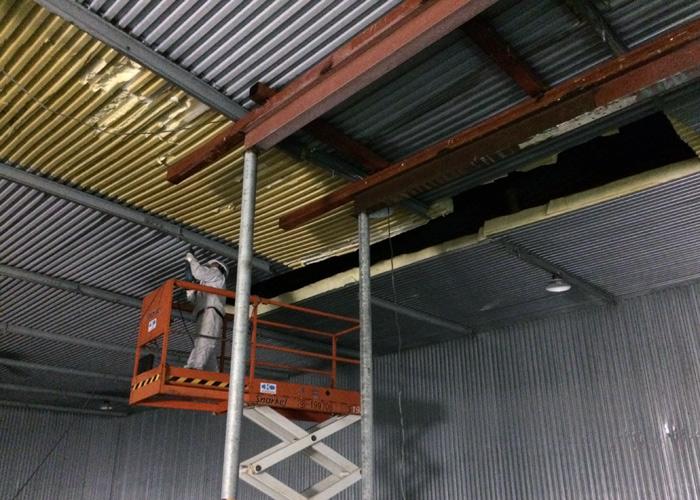

天井解体
天井解体

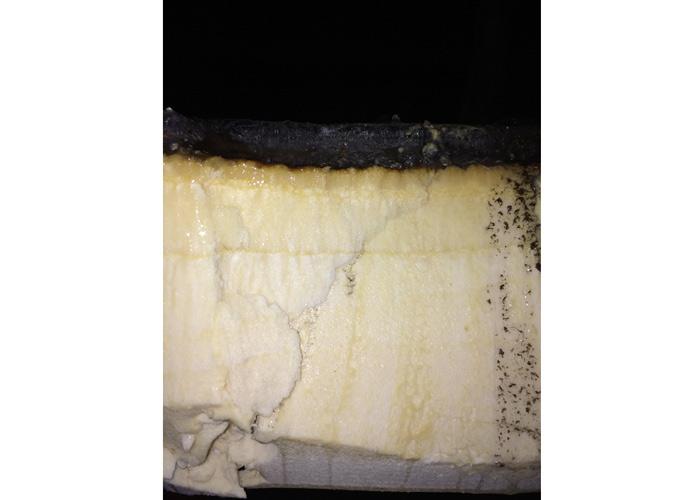

断熱材断面
断熱材断面

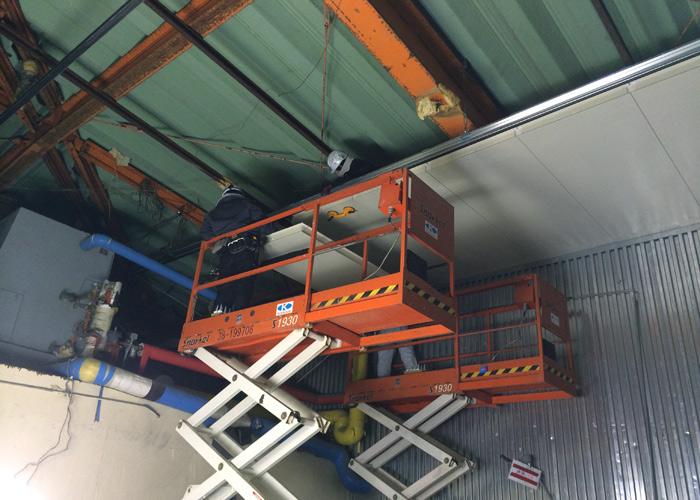

天井パネル張り
天井パネル張り
復旧後(照明はLED)
復旧後(照明はLED)
